Газопровод и водопровод для инфекционной больницы в ТиНАО построен

Завершено строительство газопровода и водопровода для снабжения инфекционной больницы в ТиНАО. О этом сообщил заместитель мэра Москвы по вопросам ЖКХ и благоустройства Петр Бирюков.

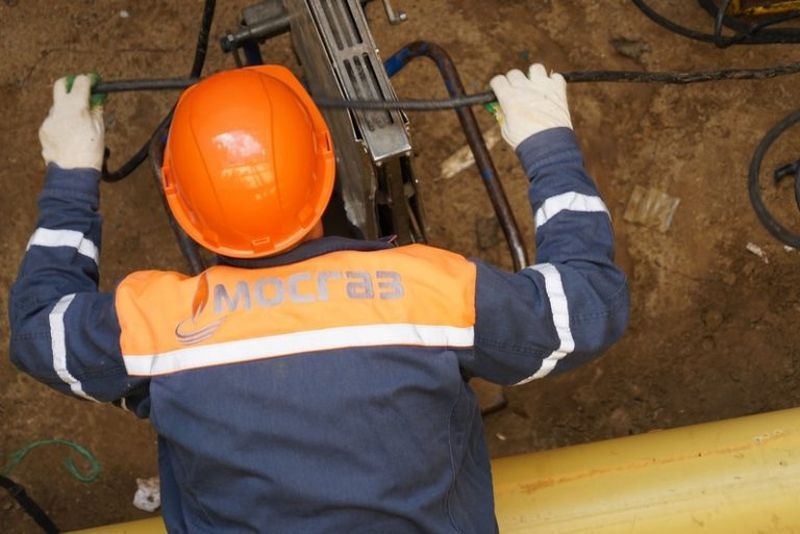

«Завершено строительство магистрального газопровода общей протяжённостью более 11 км для газификации новой инфекционной больницы, объект готов к врезке в газораспределительную систему Москвы. Ведутся работы по строительству еще 3,5 км распределительных сетей на площадке медцентра. Также уже полностью проложены водопроводные и канализационные сети», – сообщил заммэра.

Благодаря высокой квалификации специалистов Комплекса городского хозяйства, а также наличию собственных строительно-монтажных подразделений, эти работы были выполнены в рекордно короткие сроки.

«Работы, которые обычно занимают до полутора лет, были выполнены в считанные дни», – отметил Петр Бирюков.

Строительство котельной, которая обеспечит больницу теплом и горячей водой, уже выполнено на 30 процентов. Как рассказал заммэра, ее мощность составит 15,5 Гкал в час, так как объем потребления газа на объекте достаточно большой – порядка 2,5 тыс. куб. м в час.

Ведутся работы по прокладке отдельной изолированной водосточной сети на территории больницы, двух локальных очистных сооружений с обеззараживанием поверхностного стока, водозаборного узла и двух канализационно-насосных станций.

Для обеспечения центра электроснабжением построены четыре трансформаторные подстанции.

«Уже завершен первый этап технологического присоединения, выдано 8,1 МВт мощности, в рекордно короткие сроки – за 10 дней – были проложены почти 8 км кабельных линий, построены и включены четыре трансформаторные подстанции, в обычных условиях на выполнение такого объема работ с учетом проектирования потребовалось бы не менее полугода», – отметил заместитель мэра.

В инженерных работах по обеспечению новой больницы теплом, электричеством и водой, задействованы около 2 тысяч специалистов и порядка 400 единиц техники.

«Все работы ведутся в круглосуточном режиме. В настоящее время они идут по графику и будут сданы в установленный срок», – заключил Петр Бирюков.

Фото: Анастасия Федоренко.
